قرار دادن دروازه برچسب قفسه الکترونیکی: راهنمای بررسی سایت RF برای فروشگاه های خرده فروشی

Jul 20, 2026

Leave a message

قرار دادن دروازه برچسب قفسه الکترونیکی نباید تنها بر اساس محدوده بروشور یا دایره{0}}طبقه باشد. قفسه های فلزی، کیس های یخچال، تراکم انبار، دیوارها، ارتفاع نصب، سایر تجهیزات بی سیم، و حجم به روز رسانی قیمت، همگی می توانند نحوه عملکرد شبکه ESL را در یک فروشگاه واقعی تغییر دهند.

پاسخ سریع:یک طرح دروازه اولیه از طرح فروشگاه فعلی ایجاد کنید، سپس آن را با دروازه‌های واقعی و برچسب‌های نماینده تأیید کنید. موقعیت‌های سخت قفسه، به‌روزرسانی‌های معمولی و انبوه، خرابی دروازه، قابلیت مشاهده استثنا و تأیید نهایی دستگاه را آزمایش کنید. فقط پیکربندی را تأیید کنید که تصحیح، آزمایش مجدد و مستند شده است.

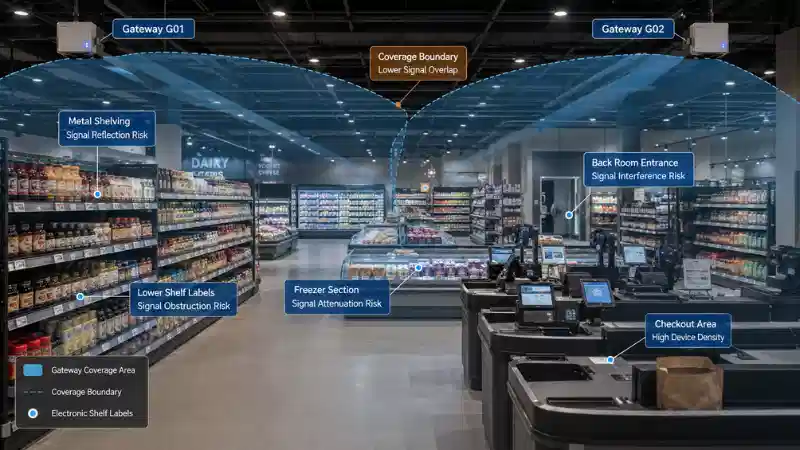

> Electronic shelf label gateway placement and wireless coverage zones in a modern supermarket

یکمحلول برچسب قفسه الکترونیکیمعمولاً برچسب ها، دروازه ها یا نقاط دسترسی، یک پلت فرم مدیریت و اتصالات به سیستم های قیمت گذاری یا محصول را ترکیب می کند. بنابراین پوشش قابل اعتماد تنها یک سوال RF نیست. این توانایی ارائه به‌روزرسانی صحیح، شناسایی خرابی‌ها و اثبات اینکه برچسب مورد نظر به وضعیت نهایی تأیید شده رسیده است.



آنچه که ESL Gateway Placement باید ثابت کند

یک دروازه ترافیک به روز رسانی را بین پلتفرم مدیریت و برچسب های موجود در طبقه فروش حمل می کند. بسته به سیستم، همان جزء شبکه ممکن است دروازه، ایستگاه پایه، نقطه دسترسی یا کنترل کننده ارتباط نامیده شود. توضیح گسترده تری از گردش کار سیستم در این راهنما موجود استبرچسب های قفسه الکترونیکی چگونه کار می کنند.

سیستم‌های مبتنی بر بلوتوث{0}}ممکن است این را اجرا کنندمشخصات برچسب قفسه الکترونیکی بلوتوث، که مشخص می کند چگونه یک کلاینت بلوتوث دستگاه های ESL را کنترل و به روز می کند. سیستم‌های دیگر ممکن است از 2.4 گیگاهرتز، زیر{2}}گیگاهرتز، Wi- یا معماری دیگر استفاده کنند. پروتکل انتخاب شده بر ابزارهای نظرسنجی، شاخص های سیگنال موجود، ارتباط دروازه، رفتار تایید و برنامه ریزی کانال تاثیر می گذارد. بررسی تفاوت های بین آنها مفید استارتباط بلوتوث، وای{0}}فای و زیر-گیگاهرتز ESLقبل از تعریف روش تست

محدوده اسمی پوشش قابل استفاده نیست

محدوده فروشنده عملکرد را تحت شرایط تعریف شده توصیف می کند. پوشش قابل استفاده نتیجه مورد نیاز خرده فروش در فروشگاه نصب شده است.

یک منطقه نباید صرفاً به این دلیل قابل استفاده در نظر گرفته شود که یک برچسب یک فرمان را دریافت می کند. پروژه باید مشخص کند که آیا:

  • برچسب های نماینده به طور مداوم به روز رسانی صحیح را دریافت می کنند.
  • به‌روزرسانی‌های معمولی و انبوه در پنجره کسب‌وکار تأیید شده کامل می‌شوند.
  • برچسب‌های تایید نشده در فرآیند استثنا قابل مشاهده هستند.
  • رویدادهای قدیمی یا با تاخیر نمی توانند محتوای جدیدتر را بازنویسی کنند.
  • زمانی که یک دروازه یا اتصال بک هال از کار بیفتد، مناطق بحرانی قابل مدیریت باقی می مانند.
  • برچسب فیزیکی صحیح به موقعیت مناسب محصول و قفسه چسبانده شده است.

سرعت به‌روزرسانی به فناوری نمایش، اندازه تصویر، شکل موج، زمان‌بندی پلت فرم و بار شبکه نیز بستگی دارد. راهنمای جداگانه درنرخ تازه سازی ESL و عملکرد نمایشمی‌تواند به تیم‌ها کمک کند تا از سرزنش هر به‌روزرسانی آهسته به‌خاطر پوشش RF اجتناب کنند.



از یک نظرسنجی سه مرحله ای ESL RF Site-استفاده کنید

یک نظرسنجی قابل دفاع، برنامه ریزی را از اعتبار سنجی جدا می کند. سه مرحله زیر مانع از اشتباه گرفتن طراحی پیش‌بینی‌کننده با نصب کامل می‌شود.

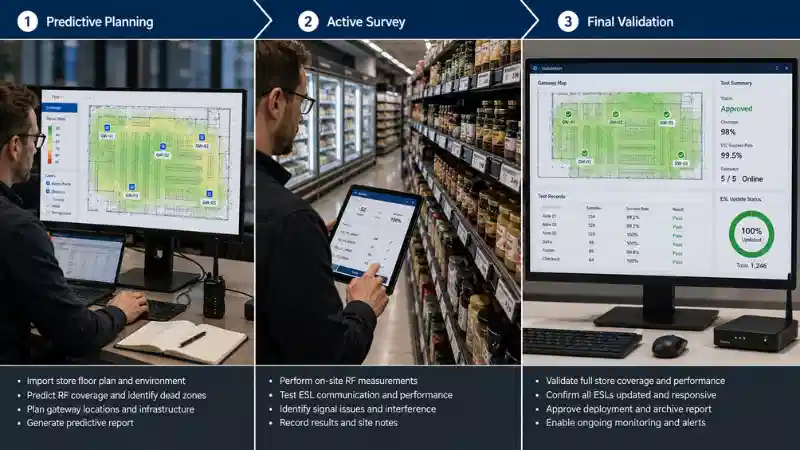

> Three-stage ESL RF site survey process from predictive planning to active testing and final validation

مرحله 1: برنامه ریزی پیش بینی اولیه

از پلان طبقه فعلی، برنامه زمانبندی وسایل، اطلاعات سقف، در دسترس بودن شبکه، نقاط نصب نامزد، و مفروضات مستند تامین کننده برای ایجاد یک طرح اولیه دروازه استفاده کنید.

این مرحله باید مناطق پوشش احتمالی و خطرات آشکار را شناسایی کند، اما نباید تعداد دروازه‌های نهایی را تأیید کند. شعاع برنامه‌ریزی نمی‌تواند قفسه‌های انبار شده، ساخت فریزر، بازتاب‌های رادیویی، جهت برچسب یا محیط بی‌سیم زنده فروشگاه را بازتولید کند.

مرحله 2: بررسی فعال در سایت-

دروازه‌های موقعیت موقت یا نهایی{0}} را نصب کنید و از مدل‌های برچسب تأیید شده برای ارسال به‌روزرسانی‌های واقعی از مکان‌های نمایندگی استفاده کنید. هم اندازه گیری های RF پشتیبانی شده توسط فروشنده و هم نتیجه عملیاتی واقعی را ثبت کنید.

راهنمای عمومی استقرار بی سیم ازNIST در سیستم های بی سیم صنعتیبر درک دستگاه های بی سیم موجود، باندهای عملیاتی، منابع تداخل و محیط نصب شده تأکید دارد. برای پروژه‌های ESL، این اصول باید با آزمایش به‌روزرسانی{1}} برچسب واقعی ترکیب شوند.

مرحله 3: پست نهایی{1}} اعتبار سنجی نصب

پس از اینکه دروازه‌ها در موقعیت‌های تایید شده خود ثابت شدند، قفسه‌ها انبار شدند، تجهیزات سرد کار کردند و سیستم‌های فروشگاهی معمولی فعال شدند، آزمایش‌های حیاتی را تکرار کنید. نقشه دروازه نهایی و شواهد آزمایشی را به عنوان خط پایه استقرار ذخیره کنید.

این اعتبار سنجی نهایی با کار سخت افزاری عمومی تحت پوشش در یک متفاوت استراهنمای نصب برچسب قفسه الکترونیکی. نصب تأیید می کند که قطعات نصب و متصل شده اند. اعتبارسنجی RF تأیید می کند که سیستم نصب شده در محیط واقعی کار می کند.



آنچه را که باید قبل از ورود به فروشگاه جمع آوری کرد

زمانی که تیم اطلاعات اولیه طرح‌بندی یا زیرساخت را تنها پس از شروع آزمایش کشف می‌کند، بررسی سایت کندتر و کمتر قابل اعتماد می‌شود. قبل از بازدید، جمع آوری کنید:

اطلاعات چرا اهمیت دارد
پلان طبقه فعلی راهروها، صندوق‌ها، مناطق خدماتی، پذیرش، اتاق‌های پشتی، دیوارها، ستون‌ها و نیم‌ساخت‌ها را تعریف می‌کند.
طرح وسایل و تجهیزات گوندولاهای فولادی، کیس های یخچالی، فریزرها، قفس های انبار، نمایشگرهای بزرگ و سایر موانع احتمالی را شناسایی می کند.
اطلاعات سقف و نصب ارتفاع، نقاط نصب تایید شده، مسیرهای کابل، الزامات آسانسور و دسترسی به تعمیر و نگهداری آینده را نشان می دهد.
مکان های برق و شبکه از انتخاب یک موقعیت رادیویی{0}}پسند در جایی که امکان تامین برق یا بک هال ایمن وجود ندارد جلوگیری می کند.
مدل های برچسب و چگالی اطمینان حاصل می‌کند که در نظرسنجی از دستگاه‌ها، جهت‌گیری‌ها و تراکم‌های ناحیه در نظر گرفته شده برای عرضه استفاده می‌شود.
حجم کار را به روز کنید به روز رسانی های معمول، بزرگترین تبلیغات، هشدارهای عملیاتی و هر رویداد به روز رسانی در سراسر فروشگاه را که شبکه باید پشتیبانی کند را تعریف می کند.
کسب و کار{0}}مناطق بحرانی مناطقی را مشخص می کند که قیمت نادرست یا کهنه بیشترین مشتری یا ریسک عملیاتی را ایجاد می کند.

انتخاب تامین کننده نیز بر آنچه که می توان اندازه گیری و تأیید کرد، تأثیر می گذارد. قبل از بررسی، این قابلیت های فنی را به عنوان بخشی از بررسی کنیدانتخاب راه حل برچسب قفسه الکترونیکی خرده فروشی.



بالاترین-مناطق RF پرخطر فروشگاه را نقشه برداری کنید

پلان طبقه باید قبل از نصب دروازه های نامزد به یک نقشه خطر تبدیل شود. با مناطقی شروع کنید که به احتمال زیاد یک طرح ضعیف را نشان می دهد.

قفسه بندی فلزی و نمایشگرهای متراکم

فلز ممکن است سیگنال های رادیویی را منعکس، مسدود یا تغییر مسیر دهد. برچسب‌های آزمایشی در پایین قفسه، پشت لبه‌های فلزی، داخل راهروهای باریک، در کنار وسایل متراکم، و نزدیک به محصولاتی که انبار شده‌اند. برچسب سطح یک چشم-نمی‌تواند کل راهرو را نشان دهد.

یخچال و فریزر

تجهیزات سرد ترکیبی از فلز، عایق، شیشه، ماشین آلات و موقعیت های نصب غیر معمول است. درهای یخچال، چیلرهای باز، بخش‌های انتهایی یخ‌زده، ریل‌های پایینی و برچسب‌های بین کیس‌های مجاور را به عنوان نقاط آزمایش جداگانه در نظر بگیرید.

برای استقرار خواربارفروشی، نیازهای فیزیکی و عملیاتی این بخش ها نیز باید در کنار موارد استفاده گسترده تر که در این راهنما توضیح داده شده است، در نظر گرفته شود.برچسب قیمت الکترونیکی سوپرمارکت.

دیوارها، ستون‌ها، اتاق‌های پشتی و قسمت‌های دریافت

دیوارهای یکپارچه و ستون‌های سازه‌ای ممکن است دروازه‌ای{0}}کف فروش را از اتاق انبار، داروخانه، پیشخوان خدمات، اسکله دریافت یا نیم طبقه جدا کنند. زمانی که برچسب‌ها از انتخاب، تکمیل، موجودی یا قیمت‌گذاری در مواجهه با مشتری- پشتیبانی می‌کنند، مناطقی را در آن لحاظ کنید.

تسویه‌حساب‌ها و بی‌سیم{0}مناطق متراکم

مناطق تسویه‌حساب ممکن است حاوی نقاط دسترسی Wi{0}}وای فای، پایانه‌های POS، دستگاه‌های پرداخت، اسکنرهای دستی، تجهیزات امنیتی، دستگاه‌های مشتری و نمایشگرهای دیجیتال باشد. وجود آنها به طور خودکار خرابی ایجاد نمی کند، اما آزمایش در شرایط عملیاتی عادی را مهم تر می کند.



مکان های دروازه مقدماتی را انتخاب کنید

دروازه‌های کاندید باید در جایی قرار گیرند که عملکرد رادیویی، برق، دسترسی ایمن به شبکه، تعمیر و نگهداری ایمن و تغییرات فروشگاه در آینده قابل مدیریت باشد.

  • موقعیت های باز و مرتفع را ترجیح دهید که در آن طراحی آنتن تایید شده توسط وسایل فلزی بزرگ مسدود نشده باشد.
  • از کابینت های بسته خودداری کنید مگر اینکه تامین کننده روش بسته بندی و نصب را تایید کرده باشد.
  • دروازه ها را برای بازرسی، جایگزینی و عیب یابی شبکه قابل شناسایی و در دسترس نگه دارید.
  • شناسه دروازه، مکان دقیق، ارتفاع نصب، منبع تغذیه، آدرس شبکه، مناطق مورد نظر و تاریخ نصب را ثبت کنید.
  • دروازه ای را در جایی قرار ندهید که علائم آینده، نمایشگرهای فصلی، یا بازسازی فروشگاه احتمال دارد مانع آن شوند.

همپوشانی پوشش ممکن است عملکرد مرزی یا انعطاف‌پذیری را بهبود بخشد، اما تنها در صورتی که پلتفرم از ارتباط مورد انتظار یا رفتار شکستی پشتیبانی کند. ارتباط واقعی گیت‌وی، صف‌بندی و خرابی بر اساس تامین‌کننده متفاوت است. هنگام مقایسه فروشندگان، به جای تکیه بر یک ادعای پوشش واحد، شواهد سخت افزاری و شبکه را بررسی کنید. اینمقایسه سازنده برچسب قفسه الکترونیکیعوامل ارزیابی گسترده تری را بیان می کند.



چه چیزی در طول بررسی سایت RF اندازه گیری شود

هیچ عددی ثابت نمی کند که یک منطقه ESL آماده است. بررسی باید اندازه گیری های RF یا پلت فرم را با نتایج عملیاتی ترکیب کند.

اندازه گیری چه چیزی به توضیح آن کمک می کند محدودیت مهم
نشانگر کیفیت-سیگنال یا پیوند{1}}پشتیبانی شده از فروشنده شرایط رادیویی نسبی را در یک نقطه آزمایش نشان می دهد. نام ها، مقیاس ها، آستانه ها و در دسترس بودن بر اساس پروتکل و پلت فرم متفاوت است.
مشاهده کانال یا طیف باندهای فعال، سیستم های بی سیم رقیب و الگوهای تداخل احتمالی را شناسایی می کند. این ثابت نمی کند که برنامه ESL تحت بارگذاری موفق خواهد شد.
زمان تکمیل به روز رسانی نشان می دهد که آیا یک رویداد فردی یا انبوه در داخل پنجره کسب و کار کامل می شود. پاسخ سریع نرم افزار ممکن است رندر نهایی دستگاه را ثابت نکند.
تعداد تلاش مجدد مناطق ناپایدار را برجسته می کند که ممکن است در نهایت موفق شوند اما زمان و ظرفیت را مصرف می کنند. رفتار سعی مجدد بر اساس پلتفرم متفاوت است و نباید بدون زمینه مقایسه شود.
وضعیت تایید نهایی قوی ترین شواهدی را که پلتفرم می تواند برای نقطه پایانی ارائه دهد را نشان می دهد. تأیید دستگاه ممکن است هنوز صحت محصول را ثابت نکند-برای برچسب زدن صحافی یا قرار دادن قفسه.
تأیید محتوای قابل مشاهده تأیید می کند که الگو و قیمت مورد نظر در یک برچسب فیزیکی نمونه نشان داده می شود. نمونه‌برداری دستی نمی‌تواند ثابت کند که هر به‌روزرسانی آینده موفق خواهد بود.
دید استثنایی نشان می دهد که آیا یک برچسب تأیید نشده یا ناموفق یک رکورد قابل اجرا ایجاد می کند. یک استثنا تنها زمانی مفید است که مالکیت و شواهد بسته تعریف شده باشد.

تجهیزات رادیویی و شرایط عملیاتی مجاز بسته به بازار متفاوت است. برای استقرار ایالات متحده، دستگاه های مربوطه مشمول موارد قابل اجرا هستندمجوز تجهیزات FCC و الزامات دستگاه RF. سایر بازارها طیف، قدرت و قوانین انطباق خاص خود را دارند. پیکربندی تایید شده سیستم انتخابی نباید صرفاً برای بهبود نتیجه نظرسنجی یک فروشگاه تغییر کند.



نحوه اجرای Active ESL Site Survey

  1. مناطق فروشگاه را شماره گذاری کنید.از کدهای ثابت مانند A01 برای راهرو، F01 برای منطقه فریزر، C01 برای پرداخت و B01 برای اتاق پشتی استفاده کنید. از کدهای مشابه در پلان طبقه، برگه آزمایشی، پیکربندی دروازه و گزارش استثنا استفاده کنید.
  2. Install candidate gateways.سخت افزار تایید شده را در موقعیت هایی قرار دهید که منعکس کننده ارتفاع نهایی، جهت گیری، عقب نشینی و شرایط قدرت باشد.
  3. برچسب های آزمایشی نماینده را انتخاب کنید.شامل قفسه‌های بالا، میانی و پایین، درپوش‌های انتهایی، موقعیت‌های فریزر، صندوق‌ها، اتاق‌های پشتی، موانع ساختاری و لبه پوشش پیش‌بینی‌شده باشد.
  4. به روز رسانی های فردی کنترل شده را اجرا کنید.از یک رویداد آزمایشی شناخته شده استفاده کنید و نقطه آزمایش، شناسه برچسب، دروازه، وضعیت، زمان تکمیل، تلاش های مجدد، نتیجه قابل مشاهده و شواهد را ثبت کنید.
  5. به روز رسانی های انبوه واقع بینانه را اجرا کنید.یک راهرو، بخش، مجموعه تبلیغاتی یا بار دیگری را که بزرگترین رویداد عملیاتی برنامه ریزی شده را نشان می دهد، آزمایش کنید.
  6. شرایط عادی فروشگاه را تست کنید.در صورت عملی، آزمایش‌های حیاتی را با قفسه‌های انبار شده، تجهیزات سرد در حال کار، Wi{0}}وای فای فعال، دستگاه‌های کارکنان در حال استفاده، و صندوق‌های فروش تکرار کنید.
  7. تست انعطاف پذیری و مشاهده شکست.فقط از طریق یک روش تست تایید شده یک دروازه را غیرفعال یا قطع کنید. تأیید کنید که برای رویدادهای تحت تأثیر چه اتفاقی می‌افتد، آیا پوشش جایگزین در جایی که پشتیبانی می‌شود استفاده می‌شود و آیا برچسب‌های حل‌نشده قابل مشاهده هستند یا خیر.
  8. تصحیح و دوباره تست کنید.یک دروازه را جابه جا یا اضافه کنید، ترتیب نصب تایید شده را تغییر دهید، مانع ناخواسته را بردارید، بک هاول را تعمیر کنید، یک برچسب معیوب را جایگزین کنید، یا اتصال را اصلاح کنید. مشکل را نبندید تا زمانی که پیکربندی نهایی همان آزمایشی را که در معرض آن قرار داده بود گذراند.



از سوابق نظرسنجی سایت استفاده کنید، نه یادداشت های غیررسمی

سابقه نظرسنجی نتیجه را قابل تکرار و ممیزی می کند. از فیلدهای زیر می توان به عنوان نقطه شروع استفاده کرد:

میدان ورودی نمونه
نقطه تست F02-Lower-07
منطقه مواد غذایی منجمد، دیوار غربی
مدل برچسب برچسب تست 2.66 اینچی تایید شده
دروازه G02
موقعیت قفسه ریل پایین در کنار بخش انتهایی فریزر
نوع تست به روز رسانی تبلیغات انبوه
وضعیت پلت فرم ارسال شد، دستگاه-تأیید نشد
زمان تکمیل نتیجه پروژه اندازه گیری شده را ثبت کنید
تعداد تلاش مجدد نتیجه پلت فرم را ثبت کنید
موضوع مشاهده شده تکرار وضعیت تأیید نشده در طول رویداد انبوه
اقدام اصلاحی دروازه نامزد را جابجا کنید و آزمون را تکرار کنید
نتیجه را دوباره آزمایش کنید قبولی یا عدم موفقیت در برابر معیار تایید شده
شواهد علامت پلان، عکس صفحه، گزارش، و مرجع عکس-طبقه

این مثال عمداً از سیگنال جهانی یا آستانه زمانی اجتناب می کند. این مقادیر باید از سیستم انتخاب شده، الزامات ریسک خرده فروش و آزمایش پروژه تأیید شده باشد.



نمونه بررسی سوپرمارکت گویا

سناریوی زیر فرضی است و فرآیند تصمیم گیری را به جای ادعای یک نتیجه استقرار واقعی نشان می دهد.

یک خواربارفروشی دارای شش راهرو اصلی، دو دیوار یخچال‌دار، یک بخش غذای منجمد-، هشت صندوق، و یک اتاق پشتی پشت یک دیوار محکم است. طرح اولیه G01 را به راهروهای 1 تا 3، G02 را به راهروهای 4 تا 6 و نمایشگرهای یخچال دار و G03 را به صندوق ها و اتاق پشتی اختصاص می دهد.

به‌روزرسانی‌های فردی در بیشتر مکان‌ها کار می‌کنند، اما سه مشکل ظاهر می‌شوند:

  • برچسب‌های قفسه پایین-در کنار بخش منجمد تأیید نشده باقی می‌مانند.
  • دو برچسب اتاق پشت-فقط پس از تکرار مجدد به‌روزرسانی می‌شوند.
  • برچسب‌های سقف{0}پایان بین G01 و G02 در طول آزمایش تبلیغات انبوه ناسازگار می‌شوند.

تیم نباید به سادگی تلاش های مجدد را افزایش دهد و فروشگاه را تأیید کند. ابتدا باید مشخص شود که آیا خرابی ها یک علت RF مشترک دارند یا خیر.

  1. تأیید کنید که هر رویداد به صحافی فروشگاه، محصول و برچسب صحیح رسیده است.
  2. سلامت برچسب را بررسی کنید و رویداد را با یک برچسب آزمایشی خوب-تکرار کنید.
  3. بررسی کنید که G01، G02، G03 و اتصالات backhaul آنها آنلاین هستند.
  4. وضعیت صف و ترتیب رویداد را بررسی کنید.
  5. اندازه‌گیری‌های پیوند پشتیبانی‌شده-فروشنده و نتایج عملیاتی را در نقاط آزمایش ناموفق مقایسه کنید.
  6. جایی که شواهد حاکی از ضعف RF است، پوشش تایید شده را جابه‌جا یا اضافه کنید.
  7. همان تست های فردی، انبوه و شکست را تکرار کنید.
  8. نقشه دروازه نهایی و{0}}شواهد نقص بسته را به عنوان خط پایه تأیید شده ذخیره کنید.

این فرآیند همچنین از خریدهای سخت افزاری غیر ضروری جلوگیری می کند. به‌روزرسانی ناموفق ناشی از اتصال، برچسب آسیب‌دیده یا صف شبکه نباید به طور خودکار منجر به دروازه دیگری شود. اثر مالی دروازه‌ها، نصب، برچسب‌ها، نگهداری و نرم‌افزار باید در داخل خرده‌فروش ارزیابی شود.هزینه های واقعی برچسب قفسه الکترونیکی.



قبل از سرزنش پوشش RF، برچسب ناموفق را تشخیص دهید

وقتی ESL به روز نمی شود، از دستور عیب یابی ثابت استفاده کنید:

  1. رویداد منبع را تأیید کنید.محصول، فروشگاه، الگو، نسخه، زمان موثر و محتوای مورد نظر را تأیید کنید.
  2. محصول را بررسی کنید-تا-لازم به برچسب زدن باشد.یک برچسب سالم می تواند محصول اشتباهی را در صورت نادرست بودن ارتباط نشان دهد.
  3. سلامت برچسب را بررسی کنیدباتری، ثبت‌نام، وضعیت سخت‌افزار، و موفقیت‌آمیز بودن یک رویداد آزمایشی خوب- را بررسی کنید.
  4. در دسترس بودن دروازه را بررسی کنید.اطمینان حاصل کنید که دروازه مورد نظر تغذیه، متصل، ثبت و پردازش رویدادها است.
  5. صف های بک هال و پلت فرم را بررسی کنید.یک مشکل LAN، سرور، یکپارچه سازی یا صف ممکن است مانند یک خرابی RF به نظر برسد.
  6. نقاط تست نزدیک را مقایسه کنید.مجموعه ای از خرابی ها در موقعیت های قفسه مشابه شواهد RF قوی تر از یک دستگاه جدا شده است.
  7. پیوند موجود را مرور کنید و داده‌ها را دوباره امتحان کنید.از اندازه‌گیری‌های پلت‌فرم{0} خاص استفاده کنید، نه از آستانه‌های جهانی اختراع شده.
  8. علت مشکوک را اصلاح کنید و آزمایش اولیه را تکرار کنید.یک آزمایش متفاوت نمی تواند ثابت کند که شکست اصلی بسته شده است.

برای جداسازی عیب گسترده تر، از راهنمای اختصاصی استفاده کنیدبرچسب های قفسه الکترونیکی به روز نمی شوندبه جای گسترش این مقاله به یک راهنمای عیب یابی کامل.

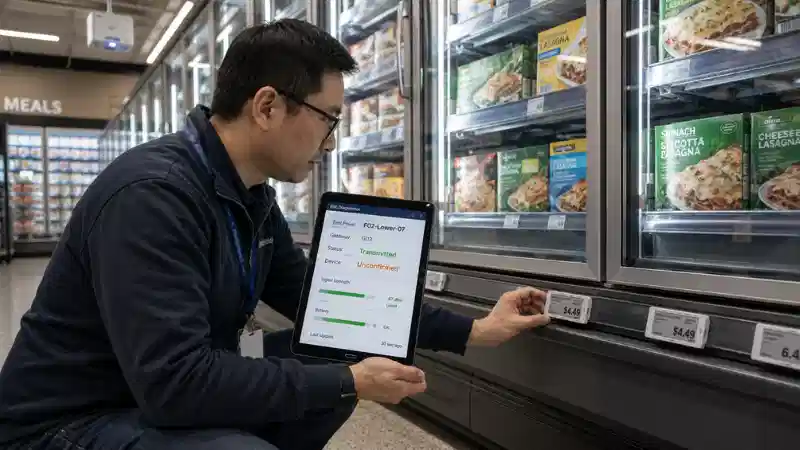

> Retail engineer diagnosing an unconfirmed electronic shelf label near a supermarket freezer



سطوح تایید را درک کنید

اصطلاحات زیر نمونه های عمومی هستند. اسامی وضعیت واقعی و شواهد پشت آنها بر اساس پلتفرم متفاوت است.

وضعیت آنچه ممکن است ثابت کند آنچه را به صورت خودکار ثابت نمی کند
پذیرفته شد پلتفرم درخواست را دریافت کرد. دروازه آن را منتقل کرد.
در صف یا منتشر شده است رویداد وارد فرآیند تحویل شد. برچسب آن را دریافت کرد.
منتقل شد یک دروازه این رویداد را فرستاد. برچسب صحیح محتوا را ارائه کرد.
دستگاه تایید شد دستگاه در جایی که پشتیبانی می شد پاسخ داد. صحافی محصول و قرار دادن قفسه فیزیکی صحیح است.
تایید بصری یک برچسب نمونه، محتوای مورد نظر را نشان می دهد. هر برچسب دیگر یا رویداد آینده موفق خواهد بود.
آشتی کرد حالت نهایی ثبت شده با رویداد تایید شده مطابقت دارد. طرح فروشگاه پس از تایید بدون تغییر باقی خواهد ماند.

برای مشتری-که با به‌روزرسانی‌های قیمت مواجه است، انتقال به تنهایی معمولاً شواهد ضعیفی برای پذیرش است. پروژه باید از قوی‌ترین تأییدیه‌ای که پلتفرم واقعاً از آن پشتیبانی می‌کند استفاده کند و تعیین کند که چه زمانی نمونه‌برداری فیزیکی لازم است.



یک ماتریس آزمون پوشش و پذیرش بسازید

تست کنید هدف مدارک مورد نیاز تصمیم انتشار
به‌روزرسانی موقعیت-ریسک برچسب- هر مکان قفسه دشوار را تأیید کنید. وضعیت نهایی، نتیجه قابل مشاهده، رکورد{0}امتیاز تست. شکست غیرقابل توضیح نیاز به بررسی دارد.
به روز رسانی انبوه راهرو یا بخش آزمایش بار محلی و رفتار تکمیل. گزارش تکمیل و لیست برچسب حل نشده-. برچسب‌های مهم تأیید نشده تأیید را مسدود می‌کنند.
فعال سازی و معکوس شدن تبلیغات محتوا، زمان بندی را آزمایش کنید و به قیمت معتبر بعدی برگردید. قبل، فعال، و{0}}شواهد تبلیغاتی پست کنید. قیمت مشتری نادرست استفاده از تبلیغات را مسدود می کند.
قطع شدن دروازه تست انعطاف پذیری و مشاهده استثنا. مدارک رویداد ناکام یا در صف{0}}در صورت پشتیبانی، به علاوه یک رکورد استثنا. شکست خاموش غیرقابل قبول است.
وقفه بک هال بازیابی LAN یا پلتفرم را از پوشش RF متمایز کنید. ترتیب صف، گزارش بازیابی، محافظت از رویداد قدیمی-. داده های قدیمی تر نباید وضعیت تایید شده را بازنویسی کنند.
مناطق فریزر و فلزی- خطرات فیزیکی شناخته شده را تأیید کنید. نشان دهنده نقاط تست بالا، وسط، پایین و لبه. زمانی که معیارها برآورده نمی شوند، پوشش تایید شده را منتقل یا اضافه کنید.
شرایط عملیاتی عادی محیط نصب شده را تحت فعالیت واقعی آزمایش کنید. نتیجه قابل تکرار با قفسه های انبار شده و سیستم های فروشگاه فعال. بعد از تغییرات شبکه مواد یا طرح، دوباره تست کنید.



معیارهای پذیرش را قبل از آزمون تعریف کنید

هیچ آستانه عبور جهانی برای هر فروشگاه، پروتکل یا پلتفرم وجود ندارد. خرده‌فروش و عرضه‌کننده باید قبل از شروع نظرسنجی روی شواهد توافق کنند.

باید- معیارهایی داشته باشد

  • هر منطقه بحرانی با نقاط تست مستند نشان داده می شود.
  • قیمت‌های مواجهه مشتری{0}}نمی‌تواند بی‌صدا و بدون تأیید باقی بماند.
  • رویدادهای ناموفق یک استثنا قابل مشاهده با مالک ایجاد می کنند.
  • به‌روزرسانی‌های انبوه و معکوس‌های تبلیغاتی آزمایش می‌شوند.
  • پیکربندی نهایی پس از هر اصلاح مواد دوباره آزمایش می شود.
  • نقشه دروازه نهایی، جزئیات شبکه، مسائل باز و شواهد بسته شدن ذخیره می شود.

معیارهای توصیه شده

  • تلاش مجدد در سطح منطقه-و نظارت بر برچسب تأیید نشده-.
  • پنجره های تکمیل تعریف شده برای به روز رسانی های معمول، تبلیغات و اصلاحات فوری.
  • قوانین نمونه برداری فیزیکی برای رویدادهای قیمت{0}پرخطر بالا.
  • یک روش بازیابی برای خرابی دروازه یا بک هال.

معیارهای پیشرفته برای استقرارهای بزرگتر

  • تطبیق خودکار بین رویداد تأیید شده و وضعیت سطح دستگاه-.
  • شدت نقص استاندارد و تشدید آن در فروشگاه ها.
  • تجزیه و تحلیل روند بر اساس دروازه، منطقه، مدل برچسب، و نوع ثابت.
  • مقایسه کنترل شده الگوهای فروشگاهی بدون فرض نتایج RF یکسان.



یک فروشگاه به چند دروازه ESL نیاز دارد؟

هیچ فرمول جهانی قابل اعتمادی وجود ندارد که فقط بر اساس سطح کف یا تعداد برچسب باشد.

عدد نهایی به پروتکل، سخت‌افزار دروازه، طراحی آنتن، هندسه فروشگاه، سقف، وسایل، چگالی برچسب، بار به‌روزرسانی، مناطق بحرانی{0}تجاری، توان موجود و مکان‌های شبکه و انعطاف‌پذیری مورد نیاز بستگی دارد.

از برآورد تامین کننده برای ایجاد موقعیت های نامزد استفاده کنید، سپس اجازه دهید نظرسنجی فعال تعداد نهایی را تعیین کند. یک فروشگاه کوچکتر با وسایل فولادی متراکم و جعبه های یخچالی ممکن است نیاز به برنامه ریزی دقیق تری نسبت به یک فروشگاه{1}}باز بزرگتر داشته باشد.

هنگام مقایسه راه حل ها، آنچه را که ارقام پوشش و ظرفیت نقل شده واقعاً فرض می کنند تأیید کنید. توضیح کلی ازراه حل برچسب قفسه الکترونیکی شامل چه چیزی استمی تواند به تیم های تدارکاتی کمک کند تا مسئولیت های برچسب، دروازه، نرم افزار و یکپارچه سازی را جدا کنند.



چه زمانی می‌توان پس از رفتن به-زنده آزمایش مجدد کرد

نقشه دروازه تایید شده یک خط پایه است، نه یک تضمین دائمی. تست های هدفمند را زمانی تکرار کنید:

  • راهروها، کلاهک‌های انتهایی یا قفسه‌ها دوباره چیده شده‌اند.
  • یخچال‌های جدید، فریزرها، قفس‌های انبار یا نمایشگرهای بزرگ نصب شده‌اند.
  • فروشگاه بازسازی شده یا دیوار جدیدی اضافه شده است.
  • تراکم برچسب یا بار کاری به روز رسانی به طور مادی افزایش می یابد.
  • تغییر دروازه ها، سیستم عامل، تنظیمات پروتکل یا زیرساخت شبکه.
  • تجهیزات بی سیم جدید در نزدیکی نصب شده است.
  • یک منطقه تلاش های مکرر یا برچسب های تایید نشده ایجاد می کند.

به جای تکیه بر یک درصد موفقیت در فروشگاه، بر اساس منطقه نظارت کنید. یک نتیجه کلی بالا می‌تواند یک منطقه مرده دائمی را پنهان کند که بر گروه کوچک اما مهمی از برچسب‌ها تأثیر می‌گذارد.



اشتباهات رایج در قرار دادن دروازه

  • با تکیه بر شعاع پوشش:یک دایره طرح{0}طبقه قفسه‌ها، انبارها، جهت‌گیری، ترافیک یا بار به‌روزرسانی را مدل نمی‌کند.
  • آزمایش فقط برچسب‌های سطح-چشم:ریل های پایینی، لبه های فریزر، گوشه ها، درپوش های انتهایی و اتاق های پشتی ممکن است رفتار متفاوتی داشته باشند.
  • آزمایش یک برچسب در یک زمان:این بزرگترین تبلیغات یا حجم کار عملیاتی را نشان نمی دهد.
  • فراخوانی انتقال موفقیت آمیز:برچسب فیزیکی مورد نظر و محتوای نهایی هنوز نیاز به تأیید مناسب دارند.
  • اضافه کردن دروازه‌ها قبل از تشخیص علت:اتصال، سلامت برچسب، عقب‌نشینی، صف یا خرابی الگو ممکن است مشکل RF نباشد.
  • کپی کردن یک طرح فروشگاه در همه جا:استانداردهای رایج مفید هستند، اما هر مکان نیاز به اعتبارسنجی در برابر محیط نصب شده خود دارد.
  • نادیده گرفتن دسترسی تعمیر و نگهداری:دروازه ای که نمی توان با خیال راحت به آن رسید، موقعیت نهایی عملی نیست.



سوالات متداول

س: آیا بررسی سایت ESL RF باید قبل یا بعد از انبار شدن قفسه ها تکمیل شود؟

پاسخ: برای شناسایی مکان‌های نامزد و نیازهای زیرساختی، از برنامه‌ریزی زودهنگام قبل از انبار کردن استفاده کنید. پس از وجود وسایل مهم و موجودی نماینده، اعتبار نهایی را کامل کنید، زیرا محیط نصب شده می تواند رفتار بی سیم را تغییر دهد.

س: آیا نظرسنجی سایت ESL باید RSSI را ثبت کند؟

پاسخ: زمانی که برای سیستم انتخابی در دسترس و معنادار باشد، اندازه‌گیری کیفیت-سیگنال یا پیوند{1}} پشتیبانی شده از فروشنده را ضبط کنید. از یک آستانه جهانی RSSI در پروتکل ها یا دستگاه های نامرتبط استفاده نکنید. اندازه‌گیری RF را با تکمیل به‌روزرسانی واقعی، تلاش‌های مجدد، تأیید و قابلیت مشاهده استثنا ترکیب کنید.

س: چگونه یک تیم می تواند مشکل RF را از مشکل برچسب تشخیص دهد؟

پاسخ: رویداد و صحافی را تأیید کنید، یک برچسب خوب شناخته شده- را در همان موقعیت آزمایش کنید، وضعیت دروازه و بک‌هال را بررسی کنید، صف‌ها را بررسی کنید، و نقاط آزمایش نزدیک را مقایسه کنید. یک خوشه تکرارپذیر از خرابی ها در موقعیت های مشابه شواهد RF قوی تر از یک دستگاه جدا شده است.

س: آیا می توان از همان طرح دروازه در فروشگاه های مشابه استفاده مجدد کرد؟

پاسخ: وقتی طرح‌بندی‌ها و سیستم‌ها واقعاً مشابه هستند، می‌توان از آن به عنوان یک الگوی اولیه استفاده کرد. هر فروشگاه همچنان باید اعتبارسنجی شود زیرا مواد ثابت، تجهیزات سرد، شرایط سقف، مکان‌های شبکه، انبار و فعالیت رادیویی محلی می‌تواند متفاوت باشد.

س: آیا همپوشانی پوشش باعث خرابی دروازه تضمین می شود؟

A: خیر. ارتباط دروازه، افزونگی، و رفتار شکست در پلت فرم متفاوت است. سناریوی شکست تایید شده را آزمایش کنید و بررسی کنید که رویدادهای تحت تأثیر یا از یک مسیر جایگزین پشتیبانی شده استفاده می کنند یا یک استثنا قابل مشاهده ایجاد می کنند.

س: چه زمانی به یک مهندس RF حرفه ای نیاز است؟

پاسخ: هنگامی که فروشگاه دارای شرایط پیچیده RF، سیستم های بی سیم متعدد با هم تداخل دارند، الزامات نظارتی دشوار، عملکرد غیرقابل توضیح، یا خطر استقرار است که ابزار و فرآیند عادی تامین کننده ESL قادر به رفع آن نیست، پشتیبانی تخصصی ممکن است مناسب باشد.





غذای آماده نهایی

قرار دادن دروازه برچسب قفسه الکترونیکی قابل اطمینان چهار شکل شواهد را به هم متصل می کند: یک چیدمان فروشگاه دقیق، یک طرح اولیه مستند، RF واقعی و آزمایش به‌روزرسانی{0}} برچسب و قوانین پذیرش واضح.

قبل از تأیید فروشگاه، تیم پروژه باید بتواند نشان دهد که هر دروازه در کجا نصب شده است، کدام مناطق خطر آزمایش شده است، هر وضعیت چه چیزی را ثابت می‌کند، چگونه خرابی‌های RF و غیر{0}}RF از هم جدا شده‌اند، چه چیزی اصلاح شده است، و چگونه پیکربندی نهایی دوباره آزمایش شده است.

موجود را مرور کنیدبرچسب قفسه الکترونیکیو مدل‌های برچسب، معماری دروازه، شرایط ذخیره‌سازی، شواهد آزمایشی و الزامات عرضه را با تیم LEGOYO قبل از نهایی کردن طرح استقرار بحث کنید.
