چگونه برچسب های قفسه الکترونیکی را نصب کنیم؟

Dec 30, 2025

Leave a message

برچسب‌های قفسه الکترونیکی (ESL) نحوه مدیریت قیمت‌گذاری توسط خرده‌فروشان را تغییر می‌دهند. فرآیند نصب تعیین می کند که آیا فروشگاه مزیت رقابتی به دست می آورد یا بار تعمیر و نگهداری گران قیمت را به ارث می برد.



مبانی معماری سیستم



یک سیستم ESL از چهار جزء وابسته به هم تشکیل شده است. درک روابط آنها از اشتباهات پرهزینه ای که تیم ها به طور مکرر مرتکب می شوند جلوگیری می کند.

برچسب های الکترونیکیاز فناوری نمایش الکتروفورتیک استفاده کنید. میکروکپسول های حاوی ذرات باردار سیاه و سفید تحت ولتاژ اعمال شده مهاجرت می کنند و تصاویر پایداری را ایجاد می کنند که بدون برق باقی می مانند. این فیزیک عمر باتری را 3-5 سال در شرایط عملیاتی معمولی ممکن می‌سازد-سری‌های Nebular Hanshow به طور مداوم به مرز 5 سال می‌رسند، در حالی که برخی از تولیدکنندگان اقتصادی چینی به سختی به 2.5 سال می‌رسند. اندازه نمایشگر از 1.54 اینچ برای لبه‌های قفسه استاندارد تا 12.2 اینچ برای تبلیغات درپوش انتهایی متغیر است.

Electronic Labels

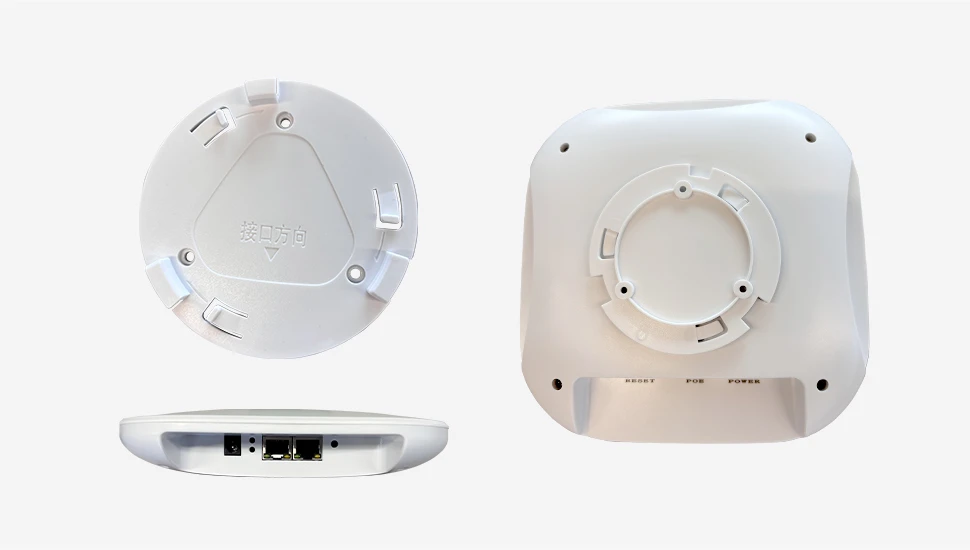

Base Stations (Access Points)

ایستگاه های پایه (نقاط دسترسی)پل زیرساخت شبکه و ارتباط برچسب بی سیم. سیستم VUSION SES-imagotag با فرکانس 2.4 گیگاهرتز کار می‌کند، در حالی که Pricer در برخی مدل‌ها از هیبرید مادون قرمز/RF اختصاصی استفاده می‌کند. هر ایستگاه پایه صدها تا هزاران برچسب را در شعاع پوشش خود مدیریت می‌کند-SES-imagotag ادعا می‌کند 15,000 در هر نقطه دسترسی، اما تعداد واقعی آن 2,000 تا 3,000 در یک محیط خرده‌فروشی متراکم قبل از شروع نرخ‌های افت غیرقابل قبول است.



سرور مدیریتپشته نرم افزار ESL را اجرا می کند. این پایگاه داده محصول را حفظ می کند، قالب های نمایش را رندر می کند، دستورات به روز رسانی را در صف قرار می دهد و رویدادهای سیستم را ثبت می کند. استقرار ابرها در سه سال گذشته به طور قابل توجهی بهبود یافته است. برای اکثر خرده فروشان زیر 10000 برچسب، ابر اکنون توصیه پیش فرض است.

نرم افزار مدیریترابط کنترلی را برای ثبت برچسب، طراحی قالب، زمان‌بندی محتوا و نظارت بر سیستم فراهم می‌کند. کیفیت API بین فروشندگان بسیار متفاوت است. مستندات API Pricer بسیار عالی است. SES-ایماگوتاگ بهبود یافته است اما هنوز شکاف هایی دارد. برخی از فروشندگان کوچکتر APIهایی دارند که شبیه به افکار بعدی هستند.

Management Software



بررسی سایت: پایه نصب موفق



طبق مطالعه‌ای در سال 2022 توسط انجمن رهبران صنعت خرده‌فروشی، بررسی‌های ناکافی سایت باعث تقریباً 60٪ از خرابی‌های استقرار ESL می‌شود که نیاز به تجدید نظر قابل توجهی دارند.

یک نظرسنجی دقیق نیاز داردحداقل سه ساعتبرای یک فروشگاه 2000-متر مربعی.

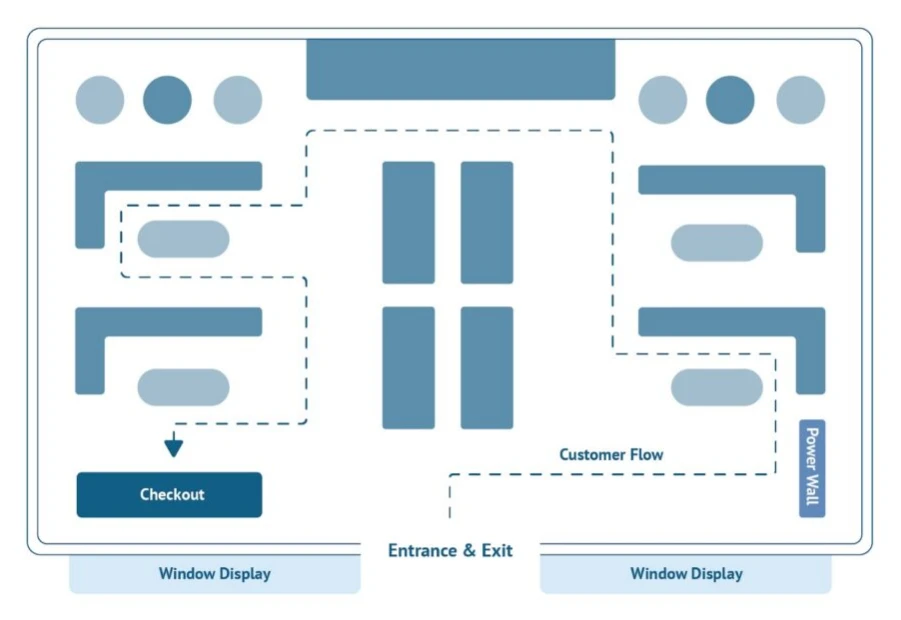

ارزیابی محیط فیزیکی

مستندات پلان طبقه

نقشه های دقیق طبقه را که موقعیت قفسه ها، جهت گیری ها، ارتفاعات و مصالح ساختمانی را نشان می دهد، بدست آورید یا ایجاد کنید. اطلاعات مورد نیاز شامل مکان‌ها و انواع واحدهای تبرید، ستون‌ها و دیوارهای سازه‌ای، تغییرات ارتفاع سقف و زیرساخت‌های برق و شبکه موجود است.

نقشه های طبقه ارائه شده توسط فروشگاه باید تأیید شود. یکی از تاسیسات کروگر در اوهایو دارای یک پلان طبقه ارائه شده بود که چهار سال قدمت داشت و بازسازی کامل بخش تبرید را نشان نمی داد. موقعیت های ایستگاه پایه نیاز به برنامه ریزی مجدد در روز دوم نصب دارد. این وضعیت با تأیید صحیح قابل اجتناب است.

Physical Environment Assessment



طبقه بندی قفسه

هر نوع قفسه‌بندی برای سیگنال‌های RF رفتار متفاوتی دارد و درک آنچه در فروشگاه وجود دارد قبل از سفارش سخت‌افزار نصب ضروری است.

گوندولاهای فلزی استاندارد-نان و کره اکثر خرده فروشی ها-باعث کاهش متوسط ​​سیگنال می شوند. گیره های ریلی در اینجا به خوبی کار می کنند. کلیپ‌های{3}}سری K Pricer و کلیپ‌های SmartTAG SES{4}}imagotag موفقیت مداومی از خود نشان داده‌اند.قفسه بندی سبد سیمیدر واقع کار با آن آسان تر است زیرا طراحی باز حداقل تداخل RF را ایجاد می کند. آداپتورهای قلاب موثر هستند، اگرچه مشکلات ارتعاشی می‌تواند در مناطقی{1}}پرترافیک که مشتریان دائماً اقلام را می‌گیرند رخ دهد.

ویترین های شیشه ایساده هستند-تضعیف کم هستند و نصب چسب یا مغناطیسی کار می کند. 3نوار M VHB برای نصب دائمی ترجیح داده می شود زیرا در طول زمان جابجا نمی شود.کیس های یخچال دار با درب بسته-این پیکربندی است که باعث شکست پروژه می‌شود. میرایی شدید از طریق قاب شیشه ای و فلزی رخ می دهد. فقط پایه مغناطیسی خارجی قرار دادن داخلی نباید بدون توجه به تضمین فروشنده انجام شود. نرخ افت همیشه با قرار دادن داخلی غیرقابل قبول است.

واحدهای فریزرحتی بدتر هستند. قرار دادن داخلی توصیه نمی شود. دوره آزمایش با گسترش دهنده های برد، آنتن های تخصصی و تغییر موقعیت نتایج قابل اعتمادی را به همراه نداشته است. از بیرون نصب کنید یا اصلا نصب نکنید.

تجزیه و تحلیل محیط RF

همه امیترهای 2.4 گیگاهرتز را مستند کنید. نقاط دسترسی WiFi واضح است-تخصیص کانال را ضبط می‌کند. اما چراغ‌های بلوتوث (که به طور فزاینده برای تجزیه و تحلیل مشتریان رایج هستند)، دوربین‌های امنیتی بی‌سیم، اجاق‌های مایکروویو در اتاق‌های استراحت و حسگرهای اینترنت اشیا را فراموش نکنید.

برخی از سیستم‌های روشنایی LED-به‌ویژه سیستم‌های هوشمند/متصل-به اندازه‌ای نویز 2.4 گیگاهرتزی تولید می‌کنند که باعث خرابی‌های بازخوانی متناوب می‌شود. نصب فروشگاه One Target به دو روز عیب یابی نیاز داشت تا اینکه ارتباط با سیستم کنترل روشنایی جدید آنها مشخص شود. همه چیز را بررسی کنید.

RF Environment Analysis

رویکرد کتاب درسی شامل محاسبات از دست دادن مسیر با فرمول‌هایی مانند PL(d)=PL(d₀) + 10n log10(d/d0) + Xσ است. در عمل، قواعد سرانگشتی یاد می‌گیرند و سپس با آزمایش تأیید می‌شوند. گوندولاهای فلزی برد را تا 12{8}}15 متر در هر ایستگاه پایه کاهش می دهند. نزدیک یخچال، آن را از وسط نصف کنید. پشت ستون‌های بتنی، خط دید-یا یک ایستگاه پایه اختصاصی مورد نیاز است. تست پیاده‌روی{12}}که بعداً پوشش داده می‌شود، واقعاً نشان می‌دهد که آیا پوشش کار می‌کند یا خیر.

برنامه ریزی کمیت برچسب

تعداد SKUها در هر متر خطی فضای قفسه برای هر بخش. خواربارفروشی معمولاً 8-12 SKU در هر متر دارد. سلامت و زیبایی در همه جا وجود دارد-قفسه‌های استاندارد داروخانه ممکن است 15 تا 20 باشد، اما نمایشگر به سبک Sephora می‌تواند به 40+. Electronics با سرعت 3-6 در هر متر ضربه بزند. پوشاک مشابه 4-8.

ضرب در طول کل قفسه در هر بخش. اضافه کنید5 درصد احتمالیبرای معرفی محصول جدید-یا10%اگر خرده‌فروش مرتب تغییرات پلانوگرام را انجام دهد.

برای توزیع اندازه، بیشتر استقرارها در اطراف به پایان می رسند60-70٪ برچسب های کوچک (1.54 اینچ), 15-20٪ متوسط ​​(2.13 اینچ)و باقیمانده بین 2.9 اینچ و سایزهای بزرگتر تقسیم می شود. خرده فروشان به طور مداوم اندازه 2.9 اینچی را در ابتدا کمتر سفارش می دهند، سپس برای خرید بیشتر مراجعه می کنند. نمایشگرهای تبلیغاتی باعث ایجاد حاشیه می‌شوند و مدیران فروشگاه‌ها برچسب‌های بزرگ‌تری برای آن مکان‌ها می‌خواهند. بودجه بر این اساس.

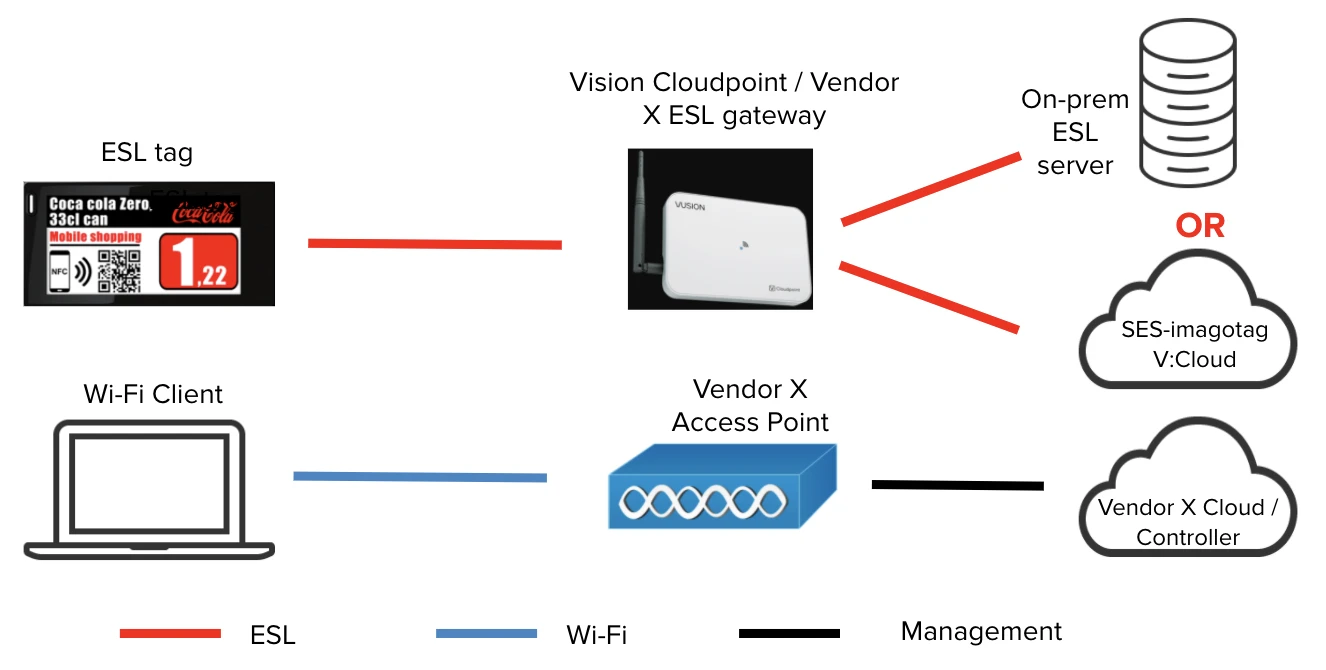

زیرساخت شبکه

مقدار ایستگاه پایه

پوشش تئوری در فضای آزاد 25-30 متر است. این عدد در یک فروشگاه واقعی بی فایده است. با قفسه های فلزی محدوده واقعی است10-15 متر. مناطق تبرید کاهش می یابد5-8 متر.

محاسبه واقعی پیچیده نیست. طبقه را بر اساس نوع انسداد به مناطق تقسیم کنید، شعاع پوشش واقعی را برای هر منطقه اعمال کنید، ایستگاه های پایه مورد نیاز را خلاصه کنید، سپس اضافه کنید20 درصد افزونگی. این افزونگی چیزی است که نرخ موفقیت تازه‌سازی را بالای 99 درصد نگه می‌دارد و از تماس‌های اضطراری نیمه‌شب در هنگام مرگ ایستگاه پایه جلوگیری می‌کند.

یک خواربار فروشی 2000 متر مربعی به این صورت خراب شد: منطقه خرید استاندارد حدود 1400 متر مربع مساحت داشت و به 4 ایستگاه پایه نیاز داشت. بخش تبرید در 400 متر مربع به دلیل کاهش برد به 3 ایستگاه پایه نیاز داشت. یک منطقه کوچک{9}} لوازم آرایشی با تراکم بالا به ایستگاه پایه خود نیاز داشت. مجموع به 8 رسید و با افزونگی سفارش 10 شد.

فروشنده-SES-imagotag در این مورد-6 را نقل کرد. آنها از نقطه نظر پوشش خالص اشتباه نکردند. اما 6 ایستگاه پایه شاید 97 درصد نرخ تازه سازی را ارائه می کردند. استقرار 10 واحدی به طور مداوم به 99.5٪ می رسد+. این تفاوت 2.5٪ به معنای به روز نشدن 75 برچسب برای فروش آخر هفته در فروشگاهی با 3000 برچسب است. هزینه سخت افزار اضافی قابل توجیه است.

قرار دادن

بین3.0-4.0 متربالاتر از سطح طبقه پایین تر از آن و انسداد قفسه پوشش را از بین می برد. قدرت سیگنال و قدرت بالاتر به-برچسب‌های قفسه پایین از بین می‌رود-که اغلب SKUهایی با سرعت{4} بالا هستند که به به‌روزرسانی‌های قابل اعتماد نیاز دارند.

به صورت افقی، در تقاطع های راهرو که خطوط دید واضح در جهات مختلف وجود دارد، قرار بگیرید. هرگز مستقیماً بالای واحدهای تبرید نصب نکنید. تداخل کمپرسور به تنهایی مشکل ایجاد می کند.

مستقر در aالگوی شبکه شش ضلعیبه جای مربع سلول های شش ضلعی تقریباً 13 درصد پوشش بهتری را با همان تعداد ایستگاه پایه ارائه می دهند. این در چندین استقرار اندازه گیری شده است.

Deploy in a hexagonal grid pattern rather than square. Hexagonal cells give roughly 13% better area coverage with the same base station count. This has been measured across multiple deployments.



سوئیچ و کابل کشی

PoE+ switches

سوئیچ های PoE+مورد نیاز است-802.3at با حداقل 25.5W در هر پورت. از گیگابیت استفاده کنید نه از اترنت سریع. داده های تصویر برای برچسب های بزرگتر در پیوندهای 100 مگابیت بر ثانیه تنگنا خواهد شد. یک سوئیچ مدیریت شده برای تقسیم بندی VLAN و QoS دریافت کنید. تعداد پورت باید تعداد ایستگاه های پایه به اضافه 30 درصد فضای سر برای توسعه آینده باشد.

برای کابل کشی،محافظ Cat6 یا 6Aحداکثر 90 متر در هر TIA{5}}568، فاصله 30 سانتی متری را از کابل های برق در مسیرهای موازی حفظ کنید. از کانال یا سینی کابل مخصوصا در فروشگاه هایی که زیرساخت های سقفی قابل مشاهده است استفاده کنید. هیچ‌کدام از این موارد مختص ESL نیست--این یک روش استاندارد نصب شبکه خوب است.



نصب ایستگاه پایه



ابزار و مواد مورد نیاز

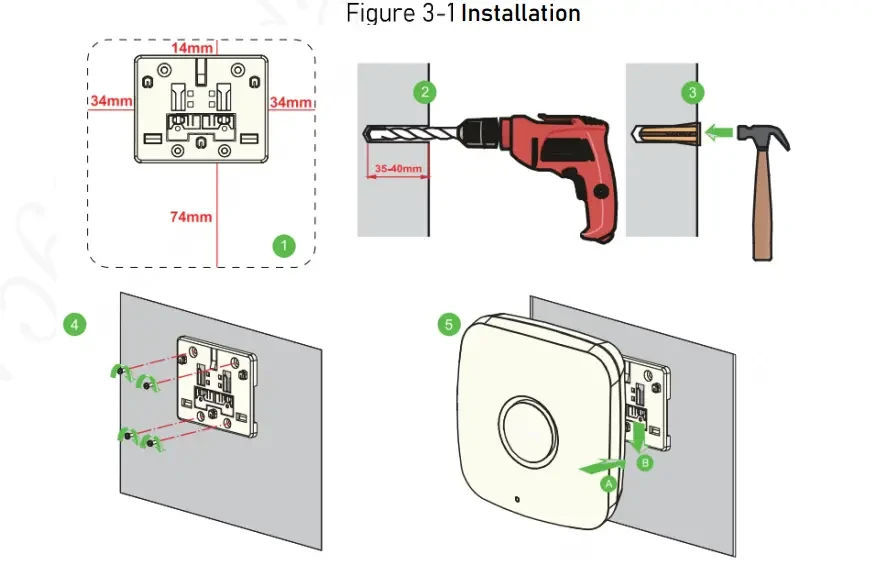

مته برقی با عملکرد چکشی، تکه‌های بنایی 8 میلی‌متری (یدک‌ها را بیاورید زیرا بتن سقف اینها را می‌خورد)، ابزار پرس کابل، تستر کابل، فاصله‌سنج لیزری، سطح الکل، پیچ‌گوشتی گشتاور. برای مواد: براکت‌های نصب - عرضه‌شده توسط فروشنده (جایگزین نشوند)، لنگرهای انبساط، کابل‌های وصله Cat6 در طول‌های مختلف، بند کابل‌های مقاوم در برابر اشعه ماوراء بنفش-و برچسب‌های کابل.

Required Tools and Materials



برچسب های کابل اختیاری نیستند.

روش نصب

با استفاده از فاصله سنج لیزری، مختصات ایستگاه پایه را از برنامه ریزی به مکان های فیزیکی منتقل کنید. سوراخ های نصب را علامت بزنید. در این مرحله عکس بگیرید-وقتی مشتری می پرسد که چرا یک ایستگاه پایه در یک مکان خاص شش ماه بعد قرار دارد، اسناد آرگومان ها را ذخیره می کند.

سوراخ ها را دریل کنید، لنگرها را وارد کنید، براکت ها را محکم کنید، سطح، گشتاور را مطابق با مشخصات بررسی کنید (معمولاً 2-3 نیوتن متر برای M6 در لنگرها). کابل شبکه را از سوییچ PoE به هر موقعیت هدایت کنید و در هر انتها حلقه های سرویس 1 متری باقی بگذارید. کابل ها را در فواصل 1 متری محکم کنید و هر دو سر را برچسب بزنید.

قبل از نصب ایستگاه پایه، هر کابلی که اجرا می شود را تست کنید.با RJ45 مطابق با استاندارد T568B خاتمه دهید، سپس تداوم و تخصیص پین را آزمایش کنید. نتایج سند

پس از تأیید کابل‌ها، به ایستگاه پایه متصل شوید، روی براکت نصب کنید، بررسی کنید چراغ LED برق روشن شود که نشان‌دهنده مذاکره موفق PoE است. آدرس MAC و مکان فیزیکی را ضبط کنید. واحد باید در مدت 60 ثانیه در نرم افزار مدیریت ظاهر شود. اگر اینطور نیست، ابتدا پایان کابل را بررسی کنید - 90٪ مواقع مشکل وجود دارد، نه یک دستگاه معیوب.



نصب برچسب



آماده سازی قبل از نصب

برچسب ها در حالت خواب عمیق ارسال می شوند. فعال سازی بسته به سازنده متفاوت است و این باعث اتلاف زمان بیشتر از هر مشکل دیگری شده است.SES-imagotagاز فشار دادن دکمه استفاده می کند-دکمه فرو رفته را 3-5 ثانیه نگه دارید تا چراغ LED چشمک بزند.قیمت گذاربرچسب‌ها وقتی سیگنال ایستگاه پایه معتبری را تشخیص می‌دهند، به‌طور خودکار-بیدار می‌شوند.هانشوبیشتر از حذف تب باتری استفاده می کند.سولومنیاز به یک عبور فعال سازی مغناطیسی روی یک ناحیه سنسور تعیین شده دارد.

روش فعال سازی باید قبل از روز نصب شناخته شود. تیم‌ها ساعت‌ها را تلف کرده‌اند، زیرا هیچ‌کس زحمت خواندن مراحل فعال‌سازی را از قبل به خود نداده است.

ثبت نام دستهارزش زمان راه اندازی را دارد شماره های سریال را از اسناد حمل و نقل صادر کنید، به نرم افزار مدیریت وارد کنید، قبل{1}}به کدهای مکان اختصاص دهید. این کار زمان نصب هر برچسب را حدود 40% کاهش می‌دهد. واردات انبوه SES-imagotag به راحتی کار می کند. Hanshow به قالب‌بندی CSV خاصی نیاز دارد که به خوبی مستند نشده است-اگر وارد کردن استاندارد خطا ایجاد می‌کند، با پشتیبانی از الگوها تماس بگیرید.

روش های صحافی

برای استقرار برنامه‌ریزی‌شده با موقعیت‌های از پیش تعیین‌شده-اتصال متوالیخوب کار می کند تکنسین به موقعیت تعیین شده می رود، بارکد برچسب را اسکن می کند، سیستم اتصال از قبل تعیین شده را تأیید می کند، تکنسین سوار می شود، صف های سیستم به روز می شوند. نصاب های باتجربه به این ترتیب 80-100 برچسب در ساعت می زنند.

زمان واقعی- الزام آور استزمانی منطقی است که پلانوگرام ها نهایی نشده باشند. اسکن بارکد محصول در قفسه، اسکن بارکد برچسب، سیستم در پرواز اتصال ایجاد می کند. کندتر با 50-70 برچسب در ساعت، اما گاهی اوقات ضروری است.

صحافی فلهاز طریق CSV آپلود سریعترین زمانی است که داده های تمیز در دسترس باشد. قبل از آپلود به طور کامل اعتبار سنجی کنید.

نصب فیزیکی

اکثر قفسه‌های خرده‌فروشی از ریل‌های کانال C یا T{1} در لبه‌های قفسه استفاده می‌کنند. پروفایل های رایج هستندDBR 39(ارتفاع 39 میلی متر، معمولی در هایپرمارکت های اروپایی مانند کارفور)،HL 30(30 میلی متر، رایج در خواربارفروشی های آمریکای شمالی)، و عرض های مختلف نوار داده در خرده فروشی انبار. گیره را با پروفیل منطبق کنید، زبانه ها را در دهانه ریل قرار دهید، در حالی که به سمت جلو می لغزید فشار رو به پایین وارد کنید، رها کنید. کشش فنری آن را در جای خود قفل می کند. بررسی کنید که برچسب در برابر لغزش افقی مقاومت می‌کند-مشتریان دائماً با آنها برخورد می‌کنند.

برای سطوح فلزی بدون ریل، یا نصب خارجی بر روی کیس های یخچال،پایه های مغناطیسیروی شیشه تا ضخامت حدود 6 میلی متر کار کنید. به این ترتیب کیس های یخچالی بسته برخورد می کنند. ابتدا سطح را با ایزوپروپیل الکل تمیز کنید.

نصب چسبروی شیشه، پلاستیک یا چوب اساساً دائمی است. 3نوار M VHB پیوندهای استحکام صنعتی- ایجاد می‌کند. حذف نیاز به تفنگ حرارتی و حلال چسب دارد و احتمال آسیب سطحی وجود دارد. قبل از استفاده از چسب مطمئن شوید که مشتری این را درک کرده است.

ترتیب نصب

قبل از رفتن به ایستگاه بعدی، همه برچسب‌ها را در منطقه تحت پوشش یک ایستگاه پایه تکمیل کنید. این امکان تأیید فوری را فراهم می‌کند و از ایجاد سایه‌های RF توسط نصاب‌ها جلوگیری می‌کند که به‌روزرسانی برچسب‌های قبلاً نصب شده-را مسدود می‌کند.

ترتیب اولویت:کلاه‌های انتهایی و نمایشگرهای تبلیغاتی اول (بیشترین دید، مدیریت فروشگاه اینها را تماشا می‌کند)، بخش‌های محیطی در مرحله دوم (طولانی‌ترین کابل‌ها، مشکلات زیرساختی زود هنگام)، گوندولاهای فروشگاه مرکزی سوم (بالاترین تراکم، تکراری‌ترین)، بخش‌های تخصصی باقی می‌مانند (کار سردخانه را برای زمانی که تیم ریتم دارد ذخیره کنید).

برای استقرار بیش از 3000 برچسب، ساختار تیم مهم است. یک سرپرست مدیریت گردش کار و مدیریت ارتباطات مدیریت فروشگاه. دو نفر در حال اسکن / صحافی با دستگاه های تلفن همراه. چهار نصاب در حال نصب فیزیکی. یک تأییدکننده که دقت نمایش و مشکلات مستندسازی را تأیید می کند. این پیکربندی حفظ می شود400-500 برچسب در ساعت. تیم‌های باتجربه می‌توانند به 600+ ضربه بزنند، اما با فرض این سرعت، بودجه را در نظر نگیرید.

Priority order



پیکربندی سیستم



فواصل به روز رسانی

این کاهش عمر باتری در مقابل پاسخگویی-است.

تنظیم همه چیز برای به روز رسانی هر چند دقیقه یکبار عالی به نظر می رسد تا زمانی که برچسب ها به جای 4 سال پس از 18 ماه جایگزین شوند. برچسبی که هر 5 دقیقه یکبار به روز می شود تقریباً خالی می شود8 برابر سریعتربیش از یک در یک چرخه 2 ساعته. یک زنجیره خواربارفروشی کل بخش محصولات خود را به روز رسانی 5 دقیقه ای تنظیم کرد زیرا قیمت ها مرتباً تغییر می کردند، سپس مجبور شدند 400 برچسب را دو سال بعد جایگزین کنند.

رویکرد معقول: استفاده کنیدفواصل 1-2 ساعتهبه عنوان پیش فرض برای اکثر موارد حرکت بهبه روز رسانی 15-30 دقیقهبرای دسته هایی با تغییرات مکرر قیمت مانند محصولات یا اقلام خواربار رقابتی. تهاجمی را رزرو کنیدتنظیم 1-5 دقیقهبرای SKUهای خاص در طول تبلیغات خاص، نه به عنوان یک سیاست عمومی.

انتخاب کانال

باند 2.4 گیگاهرتز دارای 14 کانال است، اما فقط1 و 6 و 11در مناطق FCC -همپوشانی ندارند. استقرار WiFi موجود را بررسی کنید و کانال های ESL را برای به حداقل رساندن همپوشانی انتخاب کنید. اگر WiFi در کانال‌های 1 و 6 است، ESL را روی 11 قرار دهید. بیشتر سیستم‌های WiFi سازمانی را می‌توان تنظیم کرد-به‌جای کار کردن در اطراف آنها، با تیم فناوری اطلاعات مشتری هماهنگ شود.

قدرت انتقال را در متوسط ​​(10-15 دسی بل متر) شروع کنید. فقط در صورتی افزایش می یابد که شکاف های پوشش پس از بهینه سازی موقعیت یابی باقی بماند. بالا رفتن تداخل با سایر سیستم های 2.4 گیگاهرتز از جمله وای فای فروشگاه را افزایش می دهد.

طراحی قالب

قیمت باید بزرگترین عنصر باشد-حداقل فونت 48 نقطه ایبرای خوانایی در فاصله 1 متری نام محصول ثانویه اندازه بارکد برای اسکن قابل اعتماد،حداقل بزرگنمایی 80 درصدبرای EAN-13. قیمت گذاری واحد از نظر قانونی در اتحادیه اروپا و بسیاری از ایالت های ایالات متحده الزامی است، بنابراین الزامات محلی را تأیید کنید. پرچم های تبلیغاتی به رنگ های متضاد روی نمایشگرهای سه رنگ نیاز دارند. توجه داشته باشید که رنگ قرمز بر روی برچسب های تک رنگ به رنگ خاکستری نشان داده می شود، بنابراین مطابق با آن طراحی کنید.

Template Design



یکپارچه سازی

دو راه برای اتصال به سیستم های تجاری.مدل فشارآیا ERP یا POS به‌روزرسانی‌های قیمت را از طریق API ارسال می‌کند، زمانی که تغییرات اتفاق می‌افتد-زمان واقعی-همگام‌سازی شود، اما نیاز به تغییر سیستم منبع دارد.مدل کششدرخواست سرور ESL را بر اساس برنامه زمانبندی دارد-برای پیاده سازی ساده تر، اما تاخیر بین تغییر قیمت و به روز رسانی برچسب را ایجاد می کند.

برای خواربارفروشی و لوازم الکترونیکی که قیمت‌ها مرتباً تغییر می‌کند، فشار ارزش تلاش یکپارچه‌سازی را دارد. برای محیط‌های قیمت‌گذاری پایدار مانند فروشگاه‌های سخت‌افزار، pull خوب عمل می‌کند.

اتصال مستقیم به پایگاه دادههمچنین گزینه‌ای است-از جدول محصول برای سوابق اصلاح شده از آخرین همگام‌سازی پرس و جو کند. همیشه به یک ماکت متصل شوید، نه تولید. یک پرس و جوی ESL که ضعیف نوشته شده بود، یک سیستم POS را در جمعه سیاه در یک نصب خراب کرد.

فراخوانی های API واقعی و پرس و جوهای پایگاه داده، پست های REST ساده و انتخاب های SQL هستند. چالش کیفیت داده و مدیریت خطا است، نه خود یکپارچگی فنی.



تست و اعتبارسنجی

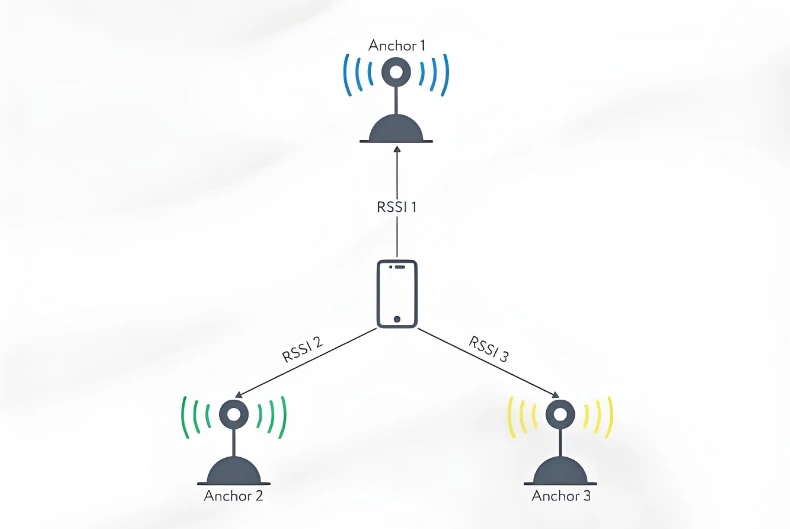

تست پیاده روی

Walk Test

برچسب‌های آزمایشی را در سرتاسر فروشگاه، از جمله موقعیت‌ها در مرزهای پوشش{0}} انتهای راهروها، گوشه‌ها، پشت ستون‌ها، نزدیک و داخل مناطق تبرید قرار دهید. به‌روزرسانی همزمان همه برچسب‌های آزمایشی را فعال کنید. هر برچسبی که ظرف 5 دقیقه به روز نمی شود نشان دهنده شکاف پوشش است. قبل از ادامه این موارد را برطرف کنید.

برای تجزیه و تحلیل دقیق تر، از ابزارهای نظرسنجی RF یا سیستم ESL داخلی-در تشخیص برای ترسیم قدرت سیگنال استفاده کنید. RSSI قابل قبول است-70 dBm یا قوی تر. بین -70 و -80 دسی‌بل متر حاشیه‌ای است- کار می‌کند اما انتظار شکست‌های گاه به گاه وجود دارد. ضعیف تر از -80 دسی بل غیر قابل قبول است. SES-imagotag RSSI هر برچسب را در تشخیص خود نشان می دهد. Hanshow به یک ابزار نظرسنجی جداگانه نیاز دارد.



تست عملکردی

یک-بازخوانی کامل فروشگاه را اجرا کنید. معیارهای هدف:99% موفقیت در اولین تلاش, 99.9٪ پس از تلاش مجدد خودکار، تکمیل کمتر از 15 دقیقه برای فروشگاه های زیر 5000 برچسب. اگر این اعداد مورد توجه قرار نگیرند، مشکل پوشش، مشکل تداخل یا سخت افزار معیوب وجود دارد. تا زمانی که آستانه ها برآورده نشده اند، امضا نکنید.

یک نمونه تصادفی 5% بکشید و بررسی کنید که قیمت های نمایش داده شده با سیستم منبع مطابقت دارند.تحمل صفر برای اختلافات.هرگونه عدم تطابق نشان دهنده خطای اتصال یا شکست یکپارچه سازی است.

برای تست استرس، فروش فلش را با به روز رسانی 50 درصد برچسب ها به طور همزمان شبیه سازی کنید. بررسی کنید که سیستم پاسخگو باقی بماند و صف به طور تمیز پردازش شود. همچنین خطا را آزمایش کنید-یک ایستگاه پایه را در طول یک چرخه به‌روزرسانی فعال قطع کنید و تأیید کنید که برچسب‌های آسیب‌دیده پوشش را از واحدهای مجاور دریافت می‌کنند. این تأیید می کند که افزونگی 20٪ واقعاً کار می کند.



وقتی همه چیز اشتباه می شود



این مسائل بارها مطرح می شود.

برچسب‌ها پاسخ نمی‌دهند:اگر LED هرگز چشمک نمی زند، باتری فعال نشده است-توالی فعال سازی را دوباره انجام دهید. LED چشمک می زند اما بدون تغییر نمایشگر به این معنی است که برچسب احتمالاً خارج از محدوده است. به‌روزرسانی‌های نمایشگر ناقص یا مخدوش به تداخل RF اشاره می‌کنند- کانال‌های مختلف را امتحان کنید و منابع رقیب 2.4 گیگاهرتز را جستجو کنید. محتوای قدیمی که به روز نمی شود تقریباً همیشه یک مشکل الزام آور در نرم افزار مدیریت است.

مشکلات ایستگاه پایه:بدون چراغ LED به این معنی است که PoE در حال مذاکره نیست-تأیید کنید که پورت سوئیچ واقعاً PoE+ را پشتیبانی می‌کند و پایان کابل را بررسی کنید. قدرت، اما بدون ثبت نرم افزار، پیکربندی شبکه است-تخصیص IP، قوانین دیوار آتش، تنظیمات VLAN. خرابی های متناوب در یک منطقه نشان دهنده پوشش مرزی از آن ایستگاه پایه است. همه برچسب ها در یک منطقه به طور همزمان از کار می افتند معمولاً به این معنی است که خود ایستگاه پایه مرده است.

مشکلات سطح سیستم-:به‌روزرسانی‌ها در صف قرار می‌گیرند اما به برچسب‌ها نمی‌رسند نشان‌دهنده خرابی ارتباط بین سرور و ایستگاه‌های پایه است-مسیر شبکه را بررسی کنید و خدمات ESL را مجدداً راه‌اندازی کنید. قیمت‌های اشتباه علی‌رغم داده‌های منبع صحیح به این معنی است که همگام‌سازی یکپارچه-در گزارش‌های API شکسته شده است. پاسخ آهسته به عملکرد پایگاه داده، به ویژه در استقرارهای بزرگتر اشاره دارد. ناپدید شدن پیوندها نشان می‌دهد که خرابی داده‌ها- بلافاصله از نسخه پشتیبان بازیابی می‌شوند.



نگه داشتن آن در حال اجرا



هیچ برنامه تعمیر و نگهداری جهانی وجود ندارد، اما نادیده گرفتن برخی موارد باعث ایجاد مشکلات می شود.

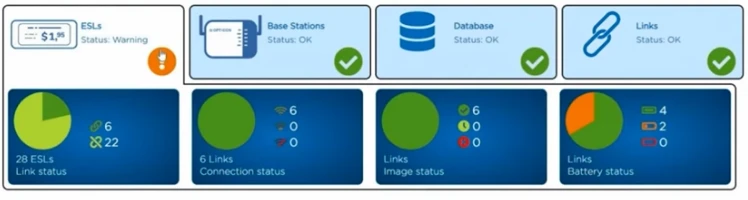

روزانهنظارت باید از طریق هشدارهای سیستم برای برچسب‌های آفلاین، باتری کم و به‌روزرسانی‌های ناموفق خودکار شود.هفتگی، گزارش های وضعیت برچسب را بررسی کنید و هر چیزی را به صورت آفلاین بیش از یک روز بررسی کنید.ماهانه، برچسب ها را در مناطق پر گرد و غبار بررسی کنید-بخش های نانوایی بدنام هستند-و دقت{2}}را بررسی کنید.سالانه، بررسی کنید که آیا تغییرات چیدمان فروشگاه بر پوشش ایستگاه پایه تأثیر گذاشته است یا خیر و برای تعویض باتری برنامه ریزی کنید.

روی باتری‌ها: برچسب‌ها برای کاربر قابل سرویس نیستند، بنابراین وقتی باتری تمام می‌شود، کل دستگاه تعویض می‌شود. منتظر شکست ها نباشید. هنگامی که 10٪ از ناوگان اخطار کم بودن باتری را نشان می دهد، سفارش تعویض را بدهید. سفارش‌های اضطراری هزینه بیشتری دارند و برچسب‌های مرده در حین تبلیغات مشکلاتی را ایجاد می‌کنند.



مقیاس استقرار



استقرارهای کوچکزیر 500 برچسب به 1-2 ایستگاه پایه، یک روز نصب با دو نفر و میزبانی ابری نیاز دارند. پروژه های شروع خوب برای تیم های تازه وارد ESL.

استقرارهای متوسطاز 500 تا 3000 برچسب به 3-8 ایستگاه پایه، 2-4 روز با یک تیم 4-6 نفره و برنامه ریزی واقعی پروژه نیاز دارد.

فروشگاه های با فرمت بزرگبا 3000-15000 برچسب متفاوت است. برای قابلیت اطمینان برای 8-25 ایستگاه پایه، 1-2 هفته، تیم های 8-12، و سرورهای داخلی برنامه ریزی کنید. استقرار مرحله ای و مدیریت پروژه اختصاصی ضروری است.

مقیاس سازمانیبیش از 15000 برچسب-پرچمدار، سوپرمارکت های بزرگ-به معنی 25+ ایستگاه پایه، 2-4 هفته، 15+ تیم با نقش های تخصصی و زیرساخت های اضافی است. برای اولین استقرار در این مقیاس کمک مجرب دریافت کنید.



چک لیست تضمین کیفیت



قبل از شروع:بررسی سایت با عکس‌ها تکمیل شد، تداخل RF نقشه‌برداری شد، موقعیت ایستگاه پایه علامت‌گذاری شد، زیرساخت شبکه تأیید شد، مقادیر برچسب تأیید شد، تیم گزارش شد، مدیریت فروشگاه مطلع شد.

در حین نصب:ایستگاه‌های پایه در ارتفاع صحیح، کابل‌ها قبل از خاتمه آزمایش شدند، هر ایستگاه پایه قبل از انتقال به ایستگاه بعدی به‌صورت آنلاین تأیید شد، فعال‌سازی تأیید شد، اتصالات تأیید شد، آزمایش‌های نوسازی منطقه با گذر از 99%+، شکاف‌های پوشش برطرف شد.

پس از اتمام:بازخوانی کامل فروشگاه در کمتر از 15 دقیقه، میزان موفقیت 99.9٪ به دست آمده، ممیزی دقت قیمت به پایان رسیده، یکپارچگی تأیید شده، کارکنان آموزش دیده، اسناد تحویل داده شده، تماس های پشتیبانی تایید شده، برنامه تعمیر و نگهداری ایجاد شده است.
